01 / 08 · Case study · zakończona
Osiedle Harmonia Mokotów
Osiedle Harmonia Mokotów to inwestycja Dom Development S.A. o wartości 160 mln zł i powierzchni użytkowej mieszkalnej (PUM) około 25 000 m², położona przy al. Polski Walczącej na warszawskim Mokotowie.
Pięcioosobowy zespół PAKA.archi przejął projekt kupiony przez dewelopera razem z prawomocnym pozwoleniem na budowę, dopasował strukturę i układy mieszkań oraz lokali usługowych do oczekiwań sprzedażowych inwestora i przygotował projekt wykonawczy III etapu, który powstawał równolegle z budową prowadzoną przez generalnego wykonawcę. Powierzchnia sprzedażna Osiedla Harmonia Mokotów wzrosła o 2% bez wprowadzania zmian istotnych w rozumieniu prawa budowlanego, a III etap został oddany do użytku w IV kwartale 2025 roku, około 15 miesięcy po rozpoczęciu budowy.
- IV kw. 2023start realizacji
- III kw. 2024budowa III etapu
- IV kw. 2025oddanie III etapu

01 · Tabelka
Harmonia Mokotów: inwestor, skala i zakres pracy.
- ok. 25 000 m²powierzchni użytkowej mieszkalnej
- 160 mln złwartość inwestycji
- 5 osóbzespół PAKA.archi
- 15 mies.budowa III etapu przy projekcie równoległym
- Inwestor
- Dom Development S.A.
- Inwestycja
- Osiedle Harmonia Mokotów, Warszawa
- Typ
- zabudowa wielorodzinna
- PUM
- ok. 25 000 m²
- Punkt startu
- projekt przejęty z prawomocnym pozwoleniem na budowę
- Zakres prac PAKA.archi
- audyt przejętej dokumentacji, adaptacja projektu do standardów inwestora, projekt wykonawczy III etapu, koordynacja międzybranżowa, prowadzenie spraw formalnych
- Generalny wykonawca
- Dom Construction
- Zespół PAKA.archi
- Maciej Zaforymski, Kacper Matysiak, Kateryna Pushkarova, Liudmila Rudz, Monika Szewczyk-Rokicka
- Realizacja
- od IV kw. 2023 do IV kw. 2025
- Status
- zakończona, oddana do użytku
02 · Case study
Inwestycja kupiona razem z pozwoleniem
Dom Development nabył tę nieruchomość wraz z gotowym projektem i prawomocnym pozwoleniem na budowę. Zakup projektu z ważną decyzją skraca drogę na plac budowy, ale zawęża pole manewru, ponieważ własne standardy mieszkaniowe trzeba wprowadzić w granicach tego, co zostało już uzgodnione z urzędem.
Na tym polegało nasze zadanie. Wdrożyć standardy dewelopera i poprawić wynik inwestycji, nie naruszając wydanej decyzji. Wyjście poza nią oznaczałoby wniosek o pozwolenie zamienne i wstrzymanie inwestycji na wiele miesięcy.


03 · Case study
Praca zaczyna się od czytania
Zanim cokolwiek narysowaliśmy, przeanalizowaliśmy przejętą dokumentację. Przy projekcie kupionym razem z gruntem to jedyny moment, w którym można ustalić stan wyjściowy. Wszystko, czego nie wyłapie się wtedy, wychodzi później na budowie i wtedy jest już kosztem.
Prowadzenie spraw formalnych z instytucjami nadzorującymi inwestycję wzięliśmy na siebie, żeby bieżące kwestie urzędowe nie wracały do inwestora.
04 · Case study
Trzy zmiany, które zmieściły się w pozwoleniu
Jak pracujemy · 03
Standardy Dom Development różniły się od tego, co zastaliśmy w dokumentacji, a wprowadzenie ich w granicach wydanej decyzji było okazją do trzech zmian wpływających na wynik inwestycji.
Strukturę i układy mieszkań oraz lokali usługowych dopasowaliśmy do oczekiwań sprzedażowych inwestora. Powierzchnię sprzedażną zwiększyliśmy o 2%, bez wprowadzania zmian istotnych w rozumieniu prawa budowlanego. Koszt realizacji obniżyły korekty gabarytów okien oraz prefabrykacja balkonów.
Prefabrykowany balkon jest rozwiązaniem, które schodzi z kosztu, a nie z jakości. Wysoka estetyka, z której deweloper jest znany, została zachowana w całości.
Do tej samej pracy należało jasne wskazywanie granic. Kiedy pojawiał się pomysł wykraczający poza wydaną decyzję lub stanowiący poważne ryzyko dla pozwolenia na użytkowanie, mówiliśmy o tym od razu. Odrzucona zmiana kosztuje jedno spotkanie, ta sama zmiana wprowadzona i wycofana kosztuje kwartał.

05 · Case study
Etap, który ruszył przed projektem
Jak pracujemy
Sytuacja rynkowa wymagała przyspieszenia III etapu. Budowa wystartowała w III kwartale 2024 roku, równolegle z pracami nad projektem wykonawczym. Opóźnienie po stronie dokumentacji oznaczałoby przestój na placu.
W takim układzie najwięcej czasu zajmują uzgodnienia, dlatego koordynację z branżystami i projektantami instalacji prowadziliśmy w całości u siebie. Równolegle wdrażaliśmy się w procedury inwestora i budowaliśmy model współpracy z generalnym wykonawcą.
06 · Case study
III etap w piętnaście miesięcy
Budowa nie czekała na dokumentację. III etap został oddany do użytku w IV kwartale 2025 roku, około piętnastu miesięcy po jej rozpoczęciu, przy projekcie wykonawczym powstającym równolegle z robotami. Całe osiedle jest zakończone, budowa trwała od IV kwartału 2023 roku, a mieszkańcy odebrali lokale.
07 · Komentarz
Zdanie biura.
„Projekt przyszedł do nas z ważnym pozwoleniem, więc naszą rolą było znaleźć w nim dodatkowe metry i oszczędności, które zmieszczą się w wydanej decyzji. Każdy pomysł wykraczający poza nią kosztowałby inwestora kilka miesięcy.”
08 · Zdjęcia
Harmonia Mokotów na 30 zdjęciach.

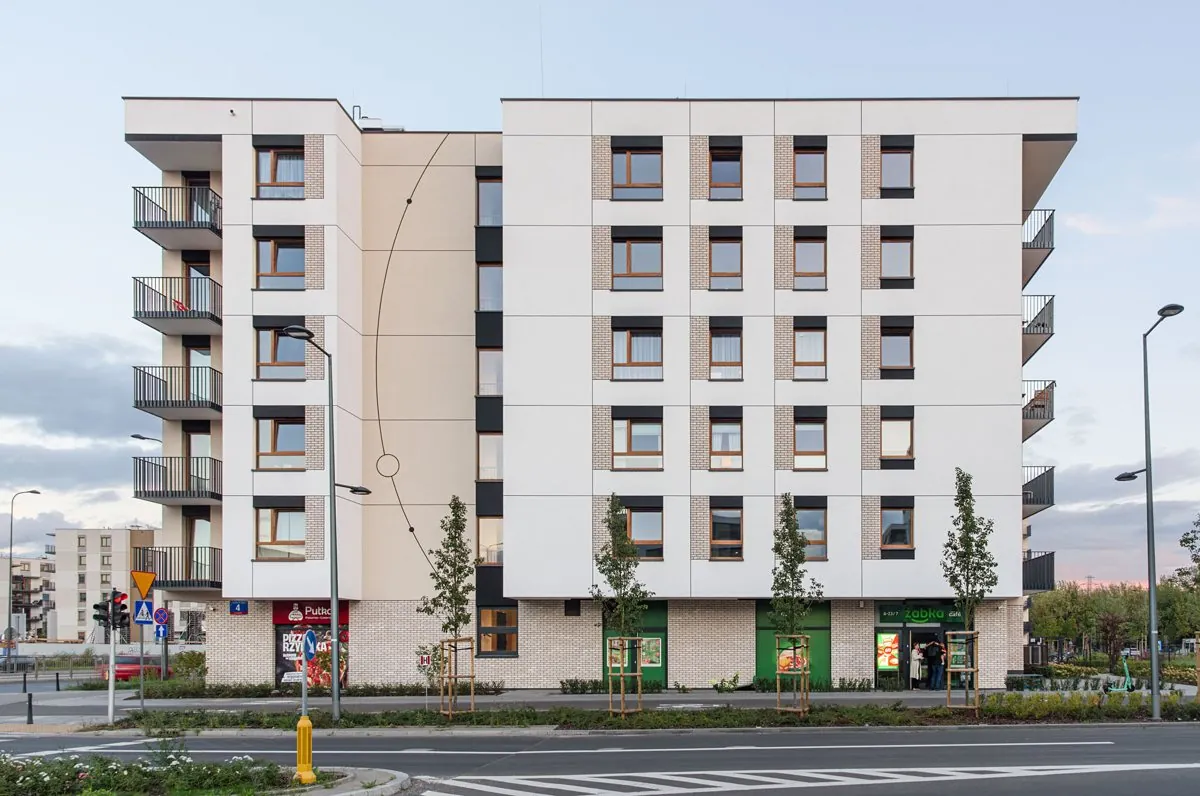

Sesja z gotowego budynku. fot. Szymon Gradowski.
01
02
03
04
05
06
07
08
09
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
09 · Zespół
Kto projektował Harmonię Mokotów?
- 01Maciej Zaforymskipartner, starszy architekt
- 02Kacper Matysiakwspółzałożyciel, architekt
- 03Kateryna Pushkarovaarchitekt BIM
- 04Liudmila Rudzarchitekt BIM
- 05Monika Szewczyk-Rokickaarchitektka, projektantka wnętrz
10 · Inne realizacje
Poznaj więcej naszych projektów
11 · Kontakt
Porozmawiajmy o Twojej inwestycji.
Zapytania ofertowe w PAKA.archi prowadzi Kacper Matysiak, współzałożyciel i architekt. Do pierwszej rozmowy wystarczy adres działki oraz miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy. Jeśli masz już założenia, na przykład docelowy PUM albo liczbę mieszkań, przyślij je mailem na biuro@paka.archi. Odpowiadamy w ciągu 2 dni roboczych.
